电缆桥架穿楼板与穿墙防火的安装方法
1、施工前将要封堵部位清理干净
2、钢丝网应刷防火涂料
3、防火枕应按顺序依次摆放整齐,防火枕与电缆之间空隙不大于1平方厘米
4、防火枕摆放厚度不小于24cm
5、防火枕规格为三种:I型——320X120X25 II型——160X120X25 III型——160X75X25

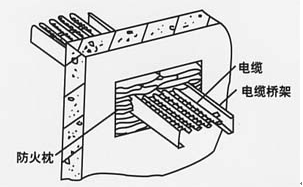

穿楼板做法:
穿墙做法:
